2022年6月26日,由正升環境科技股份有限公司供貨及施工的國網遼寧檢修公司±500kV穆家換流站換流變(平抗)套管封堵大修項目順利完工!!
整個項目僅耗時7天,相較于業主計劃時間,提前3天完成項目施工。54位正升人在項目現場不辭辛勞,真正做到了速度與安全并進,效率與質量同行。

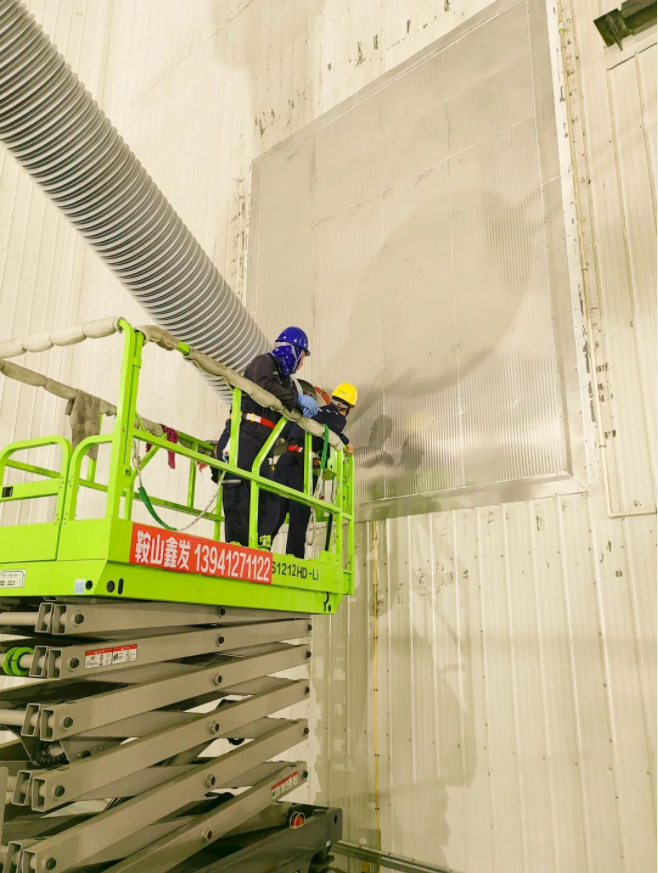

(項目現場實拍)
此次國網遼寧檢修公司±500kV穆家換流站換流變(平抗)套管封堵大修項目,預留給我們的施工時間短(10天),單日工作量壓力大。項目組成員不畏艱辛,幾班輪換,延長作業時間,優化施工工藝,合理人員分工,極大提升施工效率。在長時間、高溫封閉作業環境下,施工總時長每天基本11個小時,個別時間段達到14個小時。
因為換流站不能現場存放材料及動火作業,所有材料只能存放在距離施工現場500米的地方,施工所需物資均由人工搬運,工人師傅勞動強度大,每天要走4萬多步,水泡成了多數成員腳上的標配。
驗收過程中,項目組所有成員的辛勤付出得到了業主的肯定!


(項目現場實拍)
此次項目,新員工較多,現場安排施工技術經驗豐富的技工帶隊,對嚴重影響進度的防火封堵異形板材孔洞開缺進行測量切割,既保證了施工質量又加快了整體安裝進度,施工班組現場形成流水施工作業,大大提升了施工效率,保證項目能及時、高質量的完成。
每個施工班組,在進度上你追我趕,高效施工;在困難面前,全體正升人迎難而上,永不退縮;只為竭盡全力,向業主單位交出保質保量的滿意答卷!
